国产黄视频网站,久草久草视频,在线天堂av影院,欧美日韩亚洲综合,一级一毛片a级毛片,国产精品每日更新在线观看,午夜在线视频观看

設為首頁加入收藏  歡迎來到管道商務網 請登錄免費注冊
建筑電工預埋管線技術及堵塞避免

現在的建筑結構,一般很少有管線明走的了。一般的現澆結構,在綁扎鋼筋時,把電線管固定在模板和鋼筋上,澆注完混凝土后管子就在結構構件里了。預埋,顧名思義就是在澆注混凝土之前埋設。方便以后的穿線。

一、電氣施工線盒預留技術—砼墻、柱線盒埋設安裝控制標準

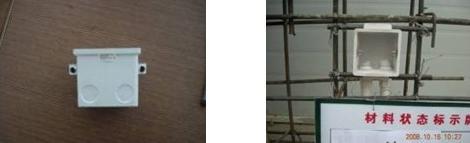

澆筑混凝土前,導管必須與線盒(箱)連接好,線盒建議采用成品的可調定位線盒,上下端各穿一根Ф6短鋼筋并綁扎在主筋上,以增加在混凝土澆搗過程中線盒的整體穩固性。當盒位與鋼筋網有沖突時,應將鋼筋適度撥移,待盒管固定牢靠后,再將撥開的鋼筋調整復位并與管盒綁牢。此方法可以大為提高一次成盒的準確性。

二、電氣施工線盒預留技術—砼墻、柱線盒埋設安裝控制標準

線盒預留技術要點:

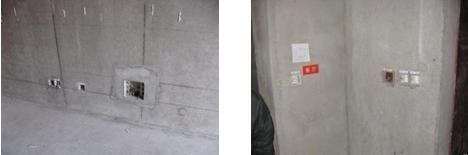

1、開關及插座線盒預埋應該平直方正,收口平直,如果線盒埋深超過2cm,必須增加套盒,低于2cm可以抹灰收口平直;

2、暗裝開關、插座面板安裝的允許偏差為:并列安裝的高差不大于0.5mm;同一房間的高差不大于5mm;面板垂直度不大于0.5mm。

3、面板應緊貼墻面,四周無縫隙,安裝牢固,表面光滑整潔、無劃傷。

三、電氣施工線盒預留技術—砼墻、柱線盒埋設安裝控制標準

要求:

(1)各類砌塊墻體內預留開關、插座及過線盒等配件部位,應統一采用U型預制混凝土砌塊,U型槽內四周用水泥砂漿填實,并應符合砌塊模式要求;

統一采用:線盒四周預留不小于20mm間隙,采用水泥砂漿填實。

(2)預留電氣管路集中的砌筑墻面,如配電箱返出部分,應采用后期混凝土澆筑方式完成。

四、電氣施工線盒預留技術—砼墻、柱線盒埋設安裝控制標準

室內開關位置布設:

說明1:混凝土柱緊靠門框,柱寬為240mm且柱與柱旁墻體為同一平面時。應將盒體埋設在柱旁的砌體墻上,盒邊緊貼柱邊。

說明2:混凝土柱寬為370mm,且柱旁墻體與柱在同一平面時,應設在柱內距門框180mm。當柱旁無墻或者柱與墻平面不在同一直線上時,應設在柱的中心位置上(如圖a);當柱墻在不同平面時,應設在柱中(如圖b)。

五、電氣施工線盒預留技術—砼墻、柱線盒埋設安裝控制標準

說明3:當門開啟方向一側墻體上的位置較小而無法放置盒體時,且在門后有與門垂直的墻體,開關盒應設置在距與門垂直的墻體內側1m處。

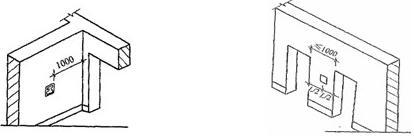

說明4:當兩門中間墻體為370~1000mm范圍內,且此墻設有一個開關位置時,開關盒宜設在墻垛的中心處。

六、電氣施工線盒預留技術——砼墻、柱線盒埋設安裝控制標準

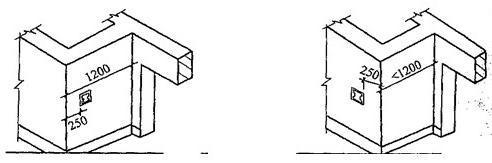

說明5:當門后墻體有拐角墻且長為1200mm時,開關盒應設在墻體門開啟后的外邊,距墻拐角250mm處。當墻拐角長度小于1200mm時,開關盒應設在拐角另一面墻上,盒邊距墻角250mm。

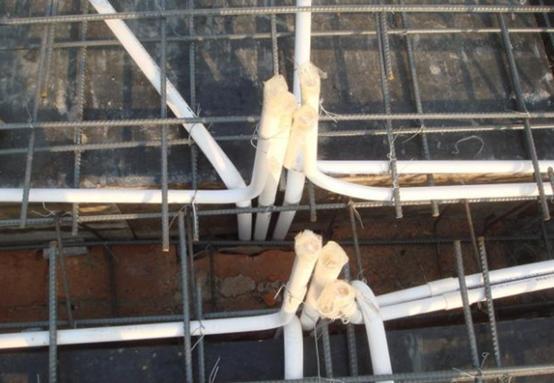

現場施工的朋友都知道,不管是鋼管還是PVC管在預埋過程中管路都是通的,但在穿線的時候或多或少總有一些穿不過線的,穿線管路堵塞的現象。在后期處理線管不通的故障中往往很麻煩甚至對結構存在不同程度的破壞。那么我們該怎樣控制呢?先來看看做好的效果圖如下:

具體應該這樣做:

、做好材料進場質量檢查尤其是管壁的厚度;

第二、做好焊管預埋前掃管以及防腐工作;

第三、做好預埋固定及防護,必須做好管口和線盒的封堵;

第四、混凝土澆筑或砌體結束后一定要詳細檢查封堵是否完好;

第五、做好與其他工種的配合協調工作,這點很重要。

總之在施工現場,除做好自身該做的事外,同時還要積極配合其他工種的工作,搞好多方關系,要不然管路堵塞事小,耽誤進度就是麻煩事了。

瀏覽次數:3357      [發布人:admin]
廣告招租
相關知識
