管道工程有限公司(CPPE)實施中緬管道工程技術咨詢紀實


2012-10-09   瀏覽[1288]次
分享:
  由中國石油天然氣管道工程有限公司(CPPE)對中緬油氣管道、云南成品油管道4家EPC承包商進行技術咨詢服務,是管道建設史上的次。如何傳承管道工程有限公司(CPPE)初步設計階段的設計理念,將多家EPC承包商的設計標準和風格統一在同一個設計平臺上,進一步促進提升EPC承包商的設計管理水平,成為管道工程有限公司(CPPE)技術咨詢項目部成立以來面對的個問題。
  按照要求,管道工程有限公司(CPPE)于2011年4月成立了中緬油氣管道工程技術咨詢項目部,經過認真梳理和探索,項目部確定了“統一進行設計管理、開展施工圖審查和批準、加強施工圖設計過程管理、細化設計變更組織和審查、重點確定重大技術方案”的“五步方陣”,以確保技術咨詢工作順利開展。

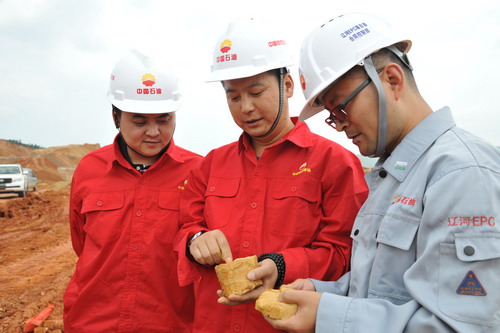

                                                      技術人員對地質鉆探進行現場指導
  構筑一體化設計平臺
  中緬油氣管道、云南成品油管道大多數地段為雙管、三管并行,地質災害多,有9座合建站場和20座合建閥室,工程項目由4家EPC承包商共建,設計不統一,勢必影響工程建設和投產后的管道運營管理。
  管道工程有限公司(CPPE)技術咨詢項目部從統一設計管理入手,下發《施工圖設計技術統一規定》,不但要求各EPC承包商嚴格執行CDP(三化)文件和標準圖集,設計項目包括補充線路、站場的通用圖,還提出統一采辦、統一技術資料;同時,在細節上也提出了要求。統一的設計管理,為中緬油氣管道、云南成品油管道奠定了規劃大氣、風格統一的建設思路。
  經過技術咨詢管理,管道工程有限公司(CPPE)對于所有涵蓋EPC承包商的項目進行審查,僅初步設計就審查了438份技術規格書和數據單。
  為使工程設計施工圖與初步設計保持一致,管道工程有限公司(CPPE)技術咨詢項目部制定審查程序,根據設計文件質量評定標準和審查結論規定,重點對設計施工圖進行審查。截至7月底,這個項目部對上報的5418份進行詳細審查,在已完成的3366份文件中,共審查出各類錯誤2400多個,并提出糾偏建議,為避免可能發生重大質量事故提供了科學依據。
  保證進度整體可控
  施工圖設計過程管理包括組織各EPC承包商細化設計計劃、進行進度檢查、進度預警、采取糾偏措施及編制周(月)報等。按照業主調整的計劃要求,天然氣管道將于2013年4月30日具備進氣條件。因此,管道工程有限公司(CPPE)技術咨詢項目部也相應調整了各EPC承包商的工期計劃,在下發整體計劃的基礎上,編制月度設計計劃,并將所有的計劃時間節點下發給技術咨詢管理人員、各EPC承包商和監理,實行每天一小查、每周一中查、每半月一巡查、每月一大查,對現場急需的圖紙按日控制進行預警,及時采取糾偏措施,以實現工程建設整體進度可控。
  設計變更是設計管理的主要內容之一,管道工程有限公司(CPPE)技術咨詢項目部編制了《設計變更審查程序》,并根據程序文件,對初步設計內、外的變更項目進行組織和審查。
  5月10日,業主發布了《項目變更管理程序》。結合流程的變化,這個項目部對《設計變更審查程序》進行了修改和升版后,及時下發各EPC承包商執行。截至目前,共收到變更28份,初審通過28份。線路變更14處,原因主要是出現新的規劃或建筑物;隧道變更14處,主要對洞口調整、發現溶洞、進場道路等變更。
  強化重大方案決策
  由于中緬項目難度大、工期緊,在實施過程中存在大量的技術難題,管道工程有限公司(CPPE)技術咨詢項目部充分發揮指導院的優勢,牽頭進行重大設計方案的論證與決策,解決技術難題,保證工程項目順利進行。
  截至目前,管道工程有限公司(CPPE)技術咨詢項目部處理的重大設計方案和技術問題主要有:博南山隧道方案與變更、松林頭隧道避讓風險較大的采空區設計方案、瑞麗芒市地震液化處理措施、中緬管道通信工程與線路工程設計同步方案、瀾滄江橋隧直連方案、油管道水試壓方案等。項目部還組織人員參加線路施工圖設計交底會等各種技術交流會,并與地方鐵路、路政、土地、環保等相關部門協調穿越、征地、環保、水土保持等事宜,有力地推動了中緬管道的“動態設計”進程。通過解決大量的技術問題,不僅保證了工程的順利進行,還及時總結經驗,形成相應的技術咨詢管理標準和體系,為進一步提升中國油氣管道建設水平奠定基礎?!?
